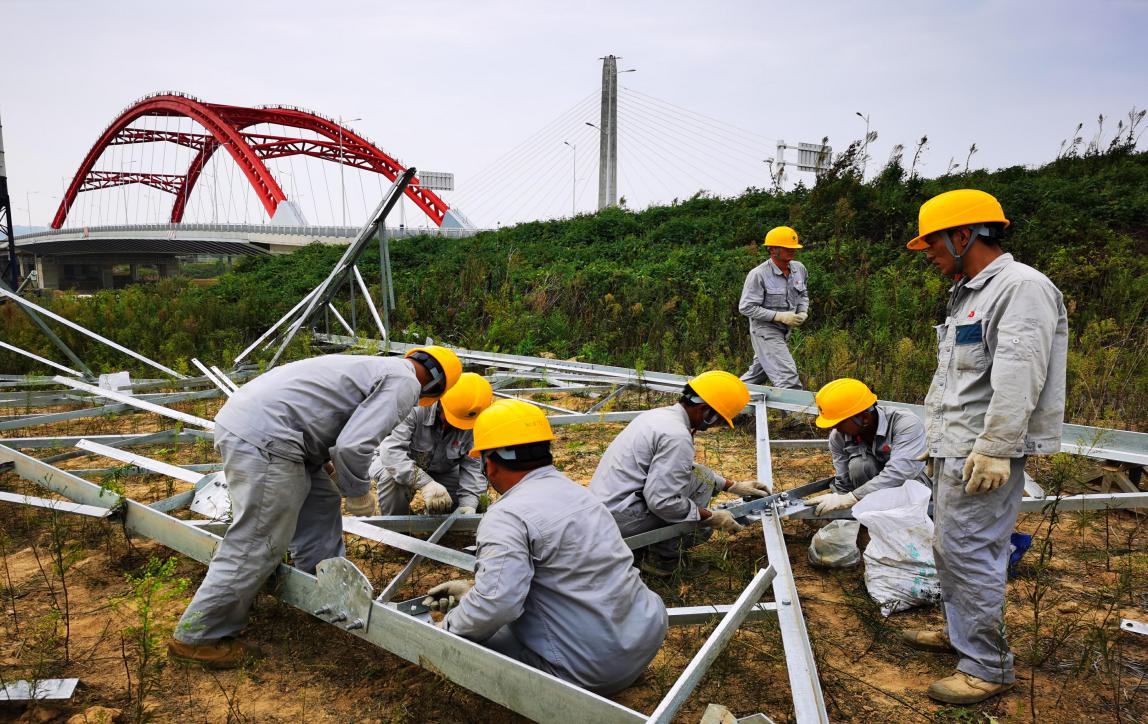

9月15日,引江济淮35kv金牛365线电力迁改工程施工现场,电力工人们正在紧张有序的进行组塔施工,为9月20日的跨河段架线施工做好准备工作。

据悉,该线路因引江济淮工程建设,需要拆除重建。
原线路拆除工作早已完成,新建线路因存在与庐江船闸下锚地冲突、穿越在建岳武高速、线路多个塔基础位于引江济淮弃渣场等多个难题,迁改方案经过了多次优化调整,电力、交通等多部门复核。本次先完成跨河段两个塔的组塔架线工作,年底前全面完成迁改,全力护航引江济淮试通水试通航。
在各级供电部门大力支持下,沿线地方政府协调保障下,各参建单位的通力配合下,市引江投资公司负责实施的78条电力线路迁改已完成75条,余下的3条将在年底前全部完成。
